OBRAS REALIZADAS EN LA DIRECCION REGIONAL DE AGRICULTURA

AÑO 2007
-------------------------------------------------------------------------------------------

PROYECTO: “INSTALACION DE COMPUERTAS EN LA COMISION DE REGANTES DEL DISTRITO DE ETEN, CHICLAYO, LAMBAYEQUE

DESCRIPCION

El proyecto “Instalación de Compuertas en la Comisión de Regantes del Distrito de Eten, Chiclayo, Lambayeque”; ubicado en la Provincia de Chiclayo Distrito de Eten, cuyo plazo de ejecución es de 60 días calendarios.
El objetivo de esta obra es:
- Mejorar la Infraestructura de Riego menor del Sub-Sector de Riego Eten.
- Mejorar las Condiciones de Captación de Recurso Hídrico en los Laterales de Riego Millones, Liza y Cumpa.
- Optimizar la Distribución del Recurso Hídrico en los Laterales de Riego antes mencionados.

La Obra Beneficio a 45 usuarios, Ubicados en los laterales de riego de 3er orden que a la vez se derivan de los canales de riego de 2do orden Millones, Liza y Cumpa.

Inicio sus trabajos el día 28 de Enero del 2008.
Su fecha de Término es el 28 de Marzo del 2008.

METAS FISICAS Y AVANCES

La Meta Física de este proyecto es la de construir 4 compuertas metálicas, que al 30 de Abril del 2008 tiene los siguientes avances físicos:

• Compuerta “Vota Humo” : Se alcanzo un avance del 100.00 %
• Compuerta “Arena” : Se alcanzo un avance del 100.00 %.
• Compuerta “Casas” : Se alcanzo un avance del 100.00 %.
• Compuerta “Pilpo Millones-Huabo” : Se alcanzo un avance del 100.00 %.
• Compuerta “Mata Caballo” : Se alcanzo un avance del 100.00% (*)
• Puente Vehicular : Se alcanzo un avance del 100.00% (*)

Esta obra tiene un avance físico del 100.00%, dando por culminado las Metas Físicas programadas.
(*) La obra tuvo un saldo en su presupuesto, por lo que se solicito una ampliación de Metas Físicas, que consistía en la instalación de una compuerta y la construcción de un Puente Vehicular, que ha la fecha ya fueron concluidas.
.
FINANCIAMIENTO Y AVANCES

La Fuente de Financiamiento son Recursos Ordinarios del Gobierno Regional, Transferidos a la Dirección Regional de Agricultura, con un presupuesto es de S/. 29,334.00, aprobado con Resolución Nº 322-2007-GR-LAMB/DRA, cuyos avances son como sigue:
 Avance Presupuestal (comprometido) : 100.00 %.
 Avance Financiero (pagado) : 100.00 %.

-------------------------------------------------------------------------------------------

PROYECTO: RECONSTRUCCION DEL RESERVORIO CARTAGENA I ETAPA SUB-SECTOR DE RIEGO CAPOTE

DESCRIPCION

La obra “Reconstrucción del Reservorio Cartagena I Etapa Sub-Sector de Riego Capote”, Ubicado en la Provincia de Chiclayo, Distrito de Picsi, en el Centro Poblado de Capote, inicio sus trabajos el día 7 de Noviembre del 2007, con un plazo de ejecución de 30 días calendario.
El Objetivo General es el de Incrementar la Producción Agrícola de las Parcelas de la zona Beneficiaria del Proyecto, recuperando el servicio del reservorio Cartagena, mediante su reconstrucción del Dique y con ello almacenar agua para atender la demanda insatisfecha del proyecto.

Los Objetivos Específicos son los de Recuperar la Capacidad de Almacenamiento de Agua del Reservorio, con la finalidad de Incrementar la Oferta de Agua, mediante la construcción de parte del Dique destruido y la compuerta de Reparto, Limpia y Vertedero de Demasías.
Los Beneficiarios directos del proyecto, son los agricultores del sub-sector de Riego Capote, Particularmente los Regantes de los Canales Laterales siguientes:

 Paredones con 18 Usuarios.
 Las Lisas con 12 Usuarios.
 Cartagena Díaz con 18 Usuarios.
 Higuerón con 10 Usuarios.

METAS FISICAS Y AVANCES

La Meta Física de este proyecto es la Reconstrucción de Tramo Dique Frontal de 35.00ml y la Construcción de la Toma de Captación de Agua, Cuyos avances Físicos al 30 de Abril son como sigue:

 Reconstrucción de Tramo Dique Frontal de 35.00ml: Se alcanzo un
100.00%.
 Construcción de la Toma de Captación de Agua : se alcanzo un
100.00%.

La obra tiene un avance físico total del 100.00%.

FINANCIAMIENTO Y AVANCES

La obra se ejecuto Mediante un Convenio Nº 085-2007-GR-LAMB-DRA-OPA, de Cooperación Interinstitucional entre la Dirección Regional de Agricultura Lambayeque y la Junta de Usuarios Del Distrito de Riego Chancay-Lambayeque.
La Obra se ejecuta con un monto de S/.131,521.17, contando con el aporte de S/.100,000.00 por parte del Gobierno Regional de Lambayeque a través de la Dirección Regional de Agricultura y S/.31,521.17 aporte de la Comisión de Regantes Capote y Junta de Usuarios Chancay Lambayeque.

 Avance Presupuestal (comprometido) : 100.00%
 Avance Financiero (pagado) : 100.00%

-------------------------------------------------------------------------------------------

PROYECTO: RECUPERACION DE LA CAPACIDAD DE PRODUCCION DE LA PLANTA DE NITROGENO LÍQUIDO PARA LA INSEMINACION ARTIFICIAL DEL GANADO VACUNO-LAMBAYEQUE

DESCRIPCION

La obra “Recuperación de la Capacidad de Producción de la Planta de Nitrógeno Liquido para la Inseminación Artificial del Ganado Vacuno-Lambayeque”, ubicada en el departamento de Lambayeque.

El Objetivo del Proyecto es mantener e incrementar el Bagaje Genético de la población pecuaria, con postas de Inseminación Artificial a bajo costo, permitiendo elevar su Producción, Productividad y Rentabilidad Económica de las Unidades Productivas de los pequeños y medianos Productores.

Además el de Incrementar el Mejoramiento Genético de los Hatos Ganaderos, Disminuir Costos en el Servicio de Inseminación Artificial y de Elevar los Índices Productivos de las Unidades Pecuarias.

Se espera Beneficiar a 5000 Productores Ganaderos.

METAS Y AVANCES

El proyecto tiene las siguientes metas físicas, que al 30 de Abril tiene el siguiente avance:

 Tener una Planta de Nitrógeno con una Producción Diaria de 30 Kg. De Nitrógeno Liquido: con una avance de 100.00%
 Abastecer de Nitrógeno Liquido a menor costo, a todas las postas de inseminación artificial de la Región, así como a las Regiones Vecinas: Con un avance de 100.00%.
 Beneficiar a un promedio de 5000 ganaderos.
La obra tiene un avance físico del 100.00%.

FINANCIAMIENTO Y AVANCES

El proyecto tiene un presupuesto de S/. 23,900.00, aprobado según Resolución Nº 2005-2007-GR-LAMB/DRA.
El Financiamiento de este Proyecto es como sigue:

 Recursos Ordinarios : S/ 15,480.00
 Recursos Determinados : S/ 8,210.00

Cuyos Avances Financieros son:

 Avance Presupuestal (comprometido) : 100.00 %
 Avance Financiero (Pagado) : 100.00 %

-------------------------------------------------------------------------------------------

PROYECTO: FORTALECIMIENTO INSTITUCIONAL PARA EL ACOPIO, ANALISIS Y DIFUSION DE LA INFORMACION AGRARIA EN EL DEPARTAMENTO DE LAMBAYEQUE

DESCRIPCION

La obra “Fortalecimiento Institucional para el Acopio, Análisis y Difusión de la Información Agraria en el Departamento de Lambayeque”, Inicio sus actividades en el mes de junio del 2007, Destinado para el Departamento de Lambayeque y sus 3 Provincias: Chiclayo, Lambayeque y Ferreñafe.

Tiene como plazo de ejecución 12 meses.

El Objetivo Central es el de Fortalecer Institucionalmente el Sistema de Información Agraria en el Departamento de Lambayeque.

Los Objetivos Específicos son: Capacitar al Personal de la Dirección Regional de Agricultura que desempeña labores de Información Agraria, Fortalecer las Oficinas de Información Agraria de la Dirección Regional de Agricultura mediante equipamiento moderno, y Mejorar la Difusión de Información para los Productores Agrarios y otros Usuarios de información del Departamento de Lambayeque.
METAS FISICAS Y AVANCES

El proyecto tiene 3 mestas físicas, las cuales son:

 Capacitación de Personal : Con un Avance
100.00%.
 Implementación de Oficinas : Con un avance de
100.00%.
 Fortalecimiento de la Difusión de Información : Con un Avance de
100.00%.

FINANCIAMIENTO Y AVANCES

El Proyecto tiene un Presupuesto de S/. 241.166.00 aprobado con Resolución Nº 206-2007-GR-LAMB/DRA, con la Fuente de Financiamiento de Recursos Ordinarios Del Gobierno Regional de Lambayeque.
Los avances Financieros son como sigue:

 Avance Presupuestal (comprometido) : 100.00 %
 Avance Financiero (pagado) : 100.00 %

-------------------------------------------------------------------------------------------
PROYECTO: DESARROLLO DE CAPACIDADES PARA MEJORAR EL ACCESO AL MERCADO DE PRODUCTORES DE INCAHUASI

DESCRIPCION

EL Proyecto “Desarrollo de Capacidades para Mejorar el Acceso al Mercado de Productores de Incahuasi”, iniciando sus actividades en el mes de Julio del 2007, Ubicado en el Departamento de Lambayeque, Provincia de Ferreñafe, Distrito de Incahuasi.

El Objetivo Central exige que los productores, diversifiquen su oferta y optimicen su capacidad productiva, para que por el lado del mercado, mejoren su capacidad de negociación, participen en la promoción y mayo valoración de sus productores por parte de los consumidores, y se organicen para impulsar canales de comercialización mas ventajosos.

El Proyecto en su Primera Etapa tiene una duración de 7 meses.

METAS FISICAS Y AVANCES

Las metas de este Proyecto se dividen en 4 Módulos de Capacitación, los cuales son los siguientes:

 Sensibilidad para el Cambio a Organizaciones Empresariales de Productores
 Organizaciones de Productores Fortalecidos y Orientados a la Gestión de Cambio.
 Cadenas Productivas de los Principales Cultivos y Crianzas Operando.
 Manejo de Información Agraria.

Los módulos antes mencionados fueron dictados en su totalidad, alcanzando un avance físico del 100.00%.

FINANCIMIENTO Y AVANCES

El proyecto tiene un presupuesto aprobado según Resolución Nº 322-2007-GR-LAMB/DRA de S/. 129,422.00, con Financiamiento de Recursos Ordinarios del Gobierno Regional de Lambayeque.
Los Avances Financieros son como sigue:

 Avance Presupuestal (comprometido) : se tiene un avance de
103.19%
 Avance Económico (pagado) : Se tiene un avance de
100.00%

-------------------------------------------------------------------------------------------

PROYECTO: CONSTRUCCION DE PARTIDORES Y COMPUERTAS EN EL SUB-SECTOR DE RIEGO ILLIMO


DESCRIPCION

La obra “Construcción de Partidores y Compuertas en el Sub-Sector de Riego Illimo”, se encuentra ubicada en la Provincia de Lambayeque, Distrito de Illimo. Los Objetivo que se pretenden alcanzar son:

 Garantizar la captación de una cantidad constante de agua a nivel de parcelas.
 Permitir el control de la dotación de agua para uso agrícola.
 Mitigar la necesidad de trabajo mediante un ingreso temporal a los obreros de la zona, mientras dure la construcción de la obra.

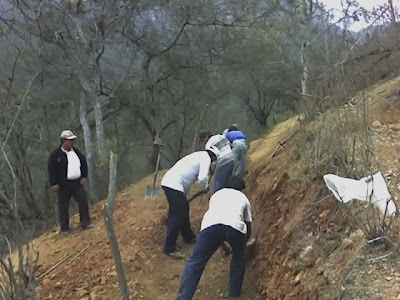

El Proyecto tiene una duración de 60 días calendarios.

Inicio sus trabajos el día 18 de Diciembre del año 2007.
Su fecha de término es el día 18 de Febrero del año 2008.

METAS FISICAS Y AVANCES

Las metas físicas de este proyecto son la Construcción de 06 Partidores y la Instalación de 15 Compuertas metálicas divididas en la construcción de:

 Partidor Suclupe-Cajusol : Se Construyó Partidor y se Instalo
2 Compuertas, con una Avance del 100.00 %.
 Partidor Sauce-Cholano-Carbonel : Se Construyó Partidor y se Instalo
3 Compuertas, con un avance del 100.00%.
 Partidor San Jorge Rivadeneira. : Se Construyo Partidor y se Instalo
2 Compuertas, con un avance del 100.00 %.
 Lateral Palima : Se Construyo Partidor y se Instalo
1 Compuerta, con un avance del 100.00 %
 Partidor Chirimoyo-Sandoval. : Se Construyo Partidor y de Instalo
2 Compuertas, con un avance del 100.00 %
 Partidor Cerro Vidaurre. : Se Construyo Partidor y se Instalo
2 Compuertas, con un avance del 100.00 %.
 Lateral Salinero. : Se Instalo 1 Compuerta, con un
Avance. Del 100.00 %
 Partidor Panaque Carrizo. : Se Instalo 1 Compuerta, con un
Avance. Del 100.00 %
 Partidor Suclupe Damián. : Se Instalo 1 Compuerta, con un
Avance del 100.00%

Se Alcanzo un avance del 100.00% con respecto a las Metas Físicas Programadas.
FINANCIAMIENTO Y AVANCE
El Proyecto tiene un Presupuesto aprobado según Resolución Nº 326-2007-GR-LAMB/DRA, de S/: 47,464.00, cuya Fuente de Financiamiento son los Recursos Ordinarios del Gobierno Regional de Lambayeque, cuyo avance Financiero es como sigue:

 Avance Presupuestal (comprometido) : 100.00 %
 Avance Financiero (pagado) : 100.00 %

-------------------------------------------------------------------------------------------
PROYECTO: MEJORAMIENTO DE LA INFRAESTRUCTURA DE RIEGO COMISION DE REGANTES SASAPE-VALLE LA LACHE

DESCRIPCION

La Obra “Mejoramiento de la Infraestructura De Riego Comisión de Regantes Sasape-Valle la Leche”, y se encuentra Ubicada en la Provincia de Lambayeque, Distrito de Tucume.
Los Objetivos de esta Obra son los siguientes:

 Garantizar un ordenado funcionamiento técnico y administrativo de la Comisión de Regantes y de la Junta de Usuarios.
 Permitir el Control de la dotación de agua para uso agrícola, especialmente en épocas de estiaje.
 Garantizar el transito vehicular de las vías de comunicación, para transportar sus productos agrícolas.
 Mitigar la necesidad de trabajo mediante ingreso temporal a los obreros de la zona, mientras dure la construcción de la obra.

El Proyecto tiene una duración de 60 días.

Inicio sus trabajos el día 10 de Diciembre del año 2007
Su fecha de término es el día 10 de Febrero del año 2008.

METAS FISICAS Y AVANCES

Las metas para este Proyecto son la Construcción de 2 Puentes Alcantarillas, Construcción de 5 Partidores, Instalación de 8 Compuertas Metálicas y la Construcción de 7 Alcantarillas de Tubos de Concreto armado, divididos en las siguientes tareas:

 Puente Alcantarilla Sequion-Pizarro : Se Construyo un Puente Alcantarilla
Con un avance de 100.00 %.
 Puente Alcantarilla Mora : Se Construyo un Puente Alcantarilla
Con un avance de 100.00 %.
 Canal Tizal : Se Construyo una alcantarilla y se
Instalo 1 Compuerta Metálica, con un avance de 100.00 %.
 Canal Sequion : Se Construyo un Partidor y se
Instalo 1 Compuerta metálica, con avance. Un avance del 100.00 %
 Partidor Mora-Eneque : Se Construyo un Partidor y se
Instalo 1 Compuerta metálica, registro avance del 100.00%.
 Canal Chapoñan : Se Construyo un Partidor y se
Instalo 1 Compuerta metálica, con un avance del 100.00 %.
 Partidor Acosta-Riojas : Se Construyo un Partidor y se
Instalo 2 Compuerta metálica, con un avance de 100.00 %.
 Partidor Tizal : Se Construyo un Partidor y Se
Instalo 2 Compuertas, con un avance. Del 100.00 %
 Alcantarilla Pizarro : Se Construyo una Alcantarilla, con
Un avance de 100.00 %.
 Alcantarilla Sub Rama Acosta 2 : Se Construyo una Alcantarilla, con
un avance. Del 100.00 %
 Alcantarilla Rama Barreto : Se Construyo una Alcantarilla, con
un avance. Del 100.00 %.
 Alcantarilla Sub Rama Morales : Se Construyo una Alcantarilla, con
Un avance del 100.00 %.
 Alcantarilla Tesen : Se Construyo una Alcantarilla, con
un avance. Del 100.00 %
 Alcantarilla Acosta : Se Construyo una Alcantarilla, con
un avance. Del 100.00 %.
 Alcantarilla Ceibo : Se Construyo una Alcantarilla, con
un avance. De 100.00 %.

Se alcanzo un avance Físico del 100.00%, culminando así las Metas Físicas.

FINANCIAMIENTO Y AVANCES

El Proyecto tiene un Presupuesto Aprobado según Resolución Nº 324-2007-GR-LAMB/DRA de S/. 69,819.00, de Fuente de Financiamiento Recursos Ordinarios del Gobierno Regional de Lambayeque, cuyo avance Financiero es como sigue:
.
Avance Presupuestal (comprometido) : 100.00 %
Avance Financiero (pagado) : 100.00 %

-------------------------------------------------------------------------------------------

PROYECTO: CONSTRUCCION DE DIEZ COMPUERTAS Y UN PUENTE VEHICULAR EN EL SUB SECTOR DE RIEGO PUCHACA, DISTRITO DE PITIPO, PROVINCIA DE FERREÑAFE

DESCRIPCION

La Obra “Construcción de Diez Compuertas y Un Puente Vehicular en el Sub Sector de Riego Puchaca”, ubicada en la Provincia de Ferreñafe, Distrito de Pitito, en el Centro Poblado “La Traposa”
Los Objetivos de la Obra son:

 Garantizar un ordenado funcionamiento técnico y administrativo de la Comisión de Regantes y de la Junta de Usuarios.
 Permitir el Control de la Dotación de Agua para uso Agrícola, especialmente en épocas de estiaje.
 Garantizar el transito Vehicular de las vías de comunicación, para transportar sus productos Agrícolas.
 Mitigar la necesidad de trabajo mediante ingreso temporal a los obreros de la zona, mientras dure la construcción de la obra.
La obra tiene una duración de 45 días calendarios.

Los trabajos se iniciaron el día 04 de Febrero del año 2008.
La fecha de término es el día 19 de marzo del año 2008.
METAS FISICAS Y AVANCES

Para esta obra se tiene las siguientes metas físicas:

 Construcción de 1 puente vehicular : Con un avance del 100.00 %
 Construcción de 2 partidores : Con un avance del 30.00 %.
 Construcción de 1 toma. : Con un avance del 100.00 %.
 Instalación de 13 Compuertas Metálicas : Con un avance del 50.00 %.

La obra tiene un avance Físico acumulado del 100.00%.
FINANCIAMIENTO Y AVANCES

La obra tiene un Presupuesto Aprobado según Resolución Nº 350-2007-GR-LAMB/DRA, con S/. 52,059.00, con Fuente de Financiamiento Recursos Ordinarios del Gobierno Regional de Lambayeque, Cuyos avances son como sigue:

Avance Presupuestal (comprometido) : 100.00 %
Avance Financiero (pagado) : 100.00 %

-------------------------------------------------------------------------------------------

PROYECTO: MEJORAMIENTO DEL CANAL EL MANGO-PILASCA

DESCRIPCION

La Obra “Mejoramiento del Canal el Mango Pilasca”, inicio sus trabajos en el mes de Julio del año 2008. Ubicado en la Provincia de Lambayeque, Distrito de Salas, en el Centro Poblado Pilasca.
El Objetivo del Proyecto es de mejorar la infraestructura existente para reducir las perdidas e incrementar el área cultivada.
La obra tiene una duración de 60 días calendarios.

METAS FISICAS Y AVANCES
La obra tiene la siguiente Meta Física:

 Revestimiento del Canal de 949.00ml

La Meta Programada se cumplió en un 100.00%.

FINANCIAMIENTO Y AVANCES

La Obra tiene un Presupuesto de S/. 47,290.00, con Fuentes de Financiamiento de Recursos Ordinarios y Recursos Directamente Recaudados, con los siguientes avances:

Avance Presupuestal (comprometido) : 100.00%
Avance Financiero (pagado) : 113.76%

OCURRENCIAS

La obra contó con dos Fuentes de Financiamiento:

Recursos Ordinarios : S/: 24.955.00
Recursos Directamente Recaudados : S/. 28,854.20

La ejecución de los Trabajos se desarrollo con mayor normalidad.

-------------------------------------------------------------------------------------------

PROYECTO: REVESTIMIENTO DEL CANAL PRINCIPAL PACORA

DESCRIPCION

El proyecto “Revestimiento del Canal Principal Pacora”, se encuentra ubicada en la Provincia de Lambayeque, Distrito de Pacora, Los Objetivo del Proyecto son:

 Mejorar la Infraestructura de Riego existente.
 Optimizar la eficiencia de Conducción, disminuyendo las perdidas de filtración.
 Garantizar el Control de la dotación de agua para uso agrícola y pecuario de la zona.
 Implementar en el aspecto de Infraestructura de riego, medidas precautorias para asegurar la campaña agrícola de los años subsiguientes.
 Contribuir con un Ingreso económico Temporal para obreros de la zona, durante el tiempo de ejecución de la obra.
 Mejorar el Riego de 3,980 Has. De cultivo de Maíz y Menestra.
 Aumentar la producción y productividad.
 Elevar el nivel de vida del Productor.

El proyecto tiene una duración de 45 días.

Inicio sus actividades el 11 de Diciembre del año 2007.
Su fecha de término es el 26 de Enero del año 2008.

METAS FISICAS Y AVANCES

La meta Programada para este proyecto es la de Revestimiento de 400 ml. De canal, cuyo avance físico es de 100.00%, culminando así la Meta Física programada.

FINANCIAMIENTO Y AVANCE

El Proyecto tiene un Presupuesto Aprobado según Resolución Nº 325-2007-GR-LAMB/DRA de S/: 80,860.00 con Fuente de Financiamiento de Recursos Ordinarios del Gobierno Regional de Lambayeque, cuyo avance Financiero es como sigue:

Avance Presupuestal (Comprometido) : 100.00 %
Avance Financiero (pagado) : 100.00 %

-------------------------------------------------------------------------------------------

PROYECTO: CONSTRUCCION DE INFRAESTRUCTURA DEL CANAL LA PEÑA (EXCAVACION DE CAJA HIDRAULICA)

DESCRIPCION

La Obra “Construcción de Infraestructura Del Canal La Peña (excavación de Caja Hidráulica), Ubicado en la Provincia de Lambayeque, Distrito de Motupe.
Tiene como Objetivos:

 Mejorar la eficiencia de conducción del agua de riego entre el tramo de la toma de captación “Tongorrape” y la toma de captación “Anitas”.
 Mejorar la infraestructura de riego aperturando un nuevo canal de derivación en el Río Chiniama.
 Incremento de la Productividad Agrícola en el ámbito de las comisiones de Regantes Arrozal y Motupe.

El Proyecto tiene una duración de 30 días calendario.

Inicio sus trabajos el día 10 de Enero del año 2008.
Su fecha de término es el día 10 de Febrero del año 2008.

METAS FISICAS Y AVANCES

La Metas Física para este proyecto es la Construcción de un Canal de Derivación de una Longitud de 2,998 ml., cuyo avance es de 100.00 %.
FINANCIAMIENTO Y AVANCE

El Proyecto tiene un Presupuesto Aprobado según Resolución Nº 349-2007-GR-LAMB/DRA de S/. 99,997.00, con Fuente de Financiamiento de Recursos Ordinarios del Gobierno Regional de Lambayeque.
La obra tiene los siguientes avances:

Avance Presupuestal (comprometido) : 100.00 %
Avance Financiero (pagado) : 100.00 %.

-------------------------------------------------------------------------------------------

PROYECTO: MEJORAMIENTO DEL CANAL GARBANZAL SECTOR CASCAJAL DISTRITO DE OLMOS

DESCRIPCION

La obra “Mejoramiento del Canal Garbanzal Sector Cascajal-Distrito de Olmos”, Ubicada en la Provincia de Lambayeque Distrito de Olmos.
Tiene como Objetivos:

 Mejorar las condiciones del flujo de agua en el II tramo del Canal.
 Asegurar la producción de los agricultores de la zona y por ende, la calidad de vida de los pobladores en general.

La obra tiene un Plazo de ejecución de 90 días calendario.

Inicio sus trabajos el día 03 de Enero del año 2008
Su fecha de término es el día 03 de Abril del año 2008.

METAS FISICAS Y AVANCES

La obra tiene las siguientes metas físicas:

 Revestimiento de concreto simple del : Con avance de 100.00%
Canal en una longitud de 1,740.00 m.
 Construcción de 02 Sifones. : Con un avance del 100.00%
 Construcción de una Alcantarilla. : Con un avance del 100.00%.
 Construcción de 01 Acueducto. : Con un avance del 100.00%.
 Construcción de 07 tomas. : Con un avance del 100.00%

El Avance Físico es de 100.00 %.

FINANCIAMIENTO Y AVANCES

El Proyecto tiene un Presupuesto aprobado según Resolución Nº 351-2007-GR-LAMB/DRA, de S/: 230,453.00, con Fuente de Financiamiento Recursos Ordinarios del Gobierno Regional de Lambayeque.
La Obra tiene los Siguientes Avances:

Avance Presupuestal (comprometido) : 100.00 %
Avance Financiero (pagado) : 100.00 %

-------------------------------------------------------------------------------------------
OBRAS QUE EJECUTA PERPEC (OBRAS REGULARES 2007)

-------------------------------------------------------------------------------------------

OBRA: ENCAUZAMIENTO Y PROTECCIÓN DEL RÍO ZAÑA, SECTOR SANTA ROSA –ÚCUPE

DESCRIPCION

La obra se encuentra ubicada en el Departamento de Lambayeque, Província de Chiclayo, Distrito de Lagunas y pertenece al Valle de Zaña.
Los benefícios que se generan con lá ejecución de la obra son: 716 famílias beneficiadas y 2,137.82 hectáreas de terrenos de cultivos protegidos, generando 6,087.00 jornales de mano de obra no calificada.
El plazo de ejecución es de 75 días calendario.
El inicio de los trabajos fue el 05 de Noviembre del 2007. La obra concluyó el día 07 de Febrero del 2008 llevándose a cabo la Entrega y Recepción de obra el día 14 de Marzo del 2008.

METAS Y AVANCES

Las metas programadas son las siguientes:

• Construcción de 335.24 m. de dique de Encauzamiento con material transportado de cantera, en la margen izquierda del río Zaña, en el sector Santa Rosa de Ucupe.
• Protección con roca del talud interno del referido dique, en una longitud de 335.24 m. y con una altura de 2.50 m
• Encauzamiento del río en un tramo de 500.00 m., con la movilización de 34,050.25 m3 de tierra.
• Reforestación en la zona de trabajo en una superficie de 2.50 has, utilizando plantones de la zona.

La obra culmino sus Metas Programadas alcanzando un Avance Físico del 100.00%.

FINANCIAMIENTO Y AVANCES

Se cuenta con 02 desembolsos otorgados por el MINAG de S/. 349,299.00 Nuevos Soles, y S/. 125,701 Nuevos Soles, haciendo un total desembolsado de S/. 475,000.00 Nuevos Soles, el cual se encuentra comprometido al 100.00%, y un Avance Financiero del 100.00%.

-------------------------------------------------------------------------------------------

OBRA: REHABILITACIÓN DEL CANAL DE DERIVACIÓN ZAÑA

DESCRIPCION

La obra se encuentra ubicada en el Departamento de Lambayeque, Provincia de Chiclayo, Distrito de Zaña y pertenece al Valle de Zaña.
Los benefícios que se generan con la ejecución de la obra son: 165 famílias beneficiadas y 431.15 hectareas de terrenos de cultivos protegidos, generando 2,719.28 jornales de mano de obra no calificada.
El plazo de ejecución es de 90 días calendario
El inicio de los trabajos fue el 03 de Diciembre del 2007.

METAS Y AVANCES

Las metas programadas son las siguientes:

• Revestimiento de canal con concreto f’c = 175 Kg/cm2 se ha ejecutado 1,999.95 ml equivalente al 75.47 % de lo programado.
• Construcción de las siguientes Obras de Arte:
- 05 Ventanas de Captación para las Tomas Chiroque, Burga, Baca, Romero y San
Juan.
- 01 Puente vehicular en el callejón Potrero.

La Obra tiene un Avance Físico Total del 75.00 %.

FINANCIAMIENTO Y AVANCES

Se cuenta con un desembolso otorgado por el MINAG de S/. 231,895.00 Nuevos Soles, el cual se encuentra comprometido al 100.00%, y un Avance Financiero del 96.80 %.

-------------------------------------------------------------------------------------------

OBRA: ENCAUZAMIENTO DEL RÍO LA LECHE – PROTECCIÓN DE LA BOCATOMA MAGDALENA
DESCRIPCION

La obra se encuentra ubicada en el Departamento de Lambayeque, Província de Lambayeque, Distrito de Jayanca y pertenece al Valle de La Leche.
Los benefícios que se generan con la ejecución de la obra son: 2,432 famílias beneficiadas y 3,334.75 hectareas de terrenos de cultivos protegidos, generando 1,287.00 jornales de mano de obra no calificada.
Plazo de ejecución es de 90 días calendario.
El inicio de los trabajos fue el 04 de Diciembre del 2007. La obra concluyó el día 17 de Marzo del 2008, llevándose a cabo la Entrega y Recepción de obra el día 28 de Marzo del 2008.

METAS Y AVANCES

Las metas programadas son las siguientes:

• Descolmatación de cauce del río en una longitud de 300.00 m. aguas arriba de la bocatoma y 140.00 m aguas abajo de dicha estructura, haciendo un total de 440.00 m. de descolmatación equivalente al 100%.
• Conformación de dique en ambas márgenes ubicadas aguas arriba de la Bocatoma Magdalena. En la margen derecha 310.00 m. y en la margen izquierda 135.00 m. equivalente al 100%.
• Enrocados de los diques conformados aguas arriba de la Bocatoma Magdalena: en la margen derecha 310.00 m. y en la margen izquierda 135.00 m. equivalente al 100%.
• Habilitación y enrocado de dos (02) pases de quebrada en la margen derecha, que suman 30.00 m; y un pase (01) de dren en la margen izquierda de 5.00 m. de longitud equivalente al 100%.

La Obra alcanzo un Avance Físico Total del 100.00%, culminando las Metas Físicas Programadas.

FINANCIAMIENTO Y AVANCES

Se cuenta con 01 desembolso otorgado por el MINAG de S/. 345,215.00 Nuevos Soles, los cuales se encuentran comprometidos al 100%, con un Avance Financiero del 100.00%.
